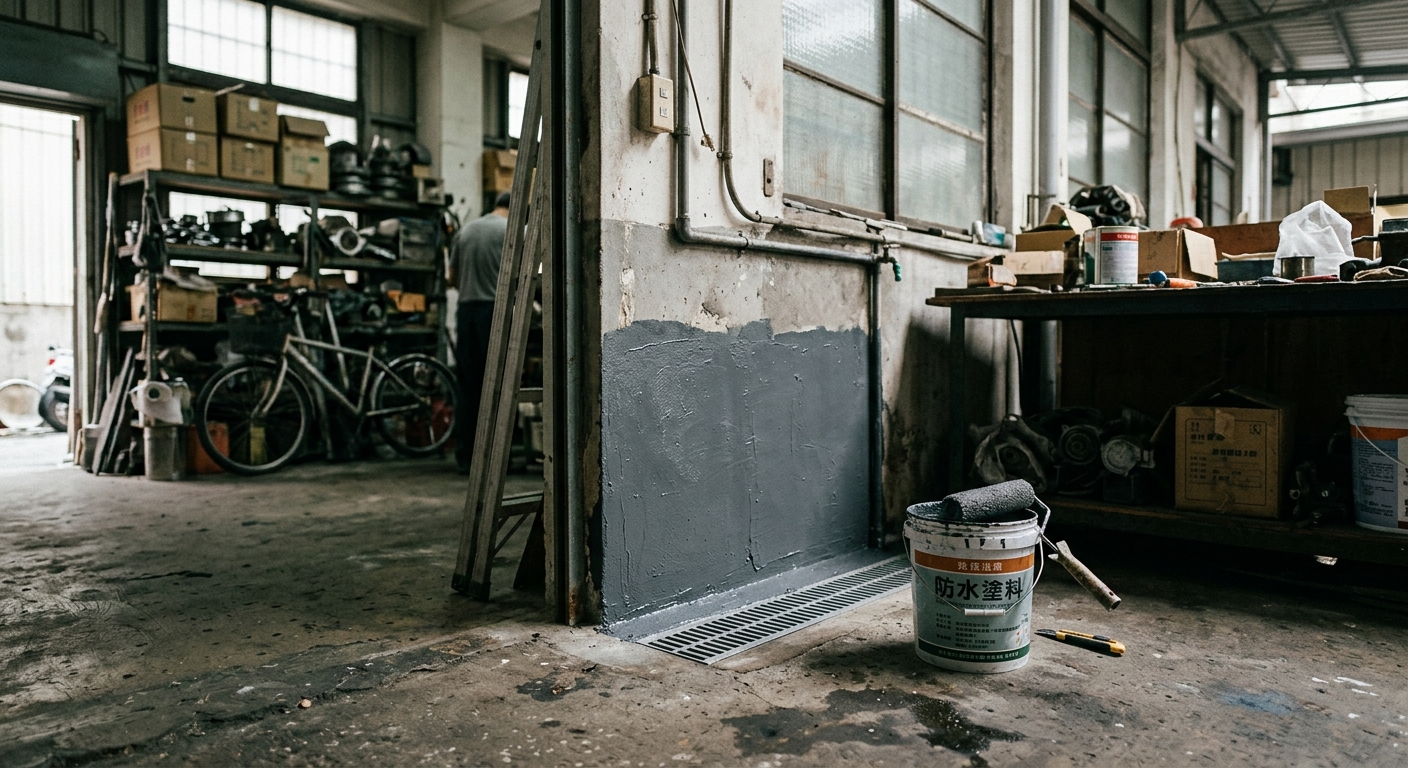

廠房屋頂漏水診斷——大寮區製造業案場實錄
這個案場是大寮區一間製造業廠房,屋主發現屋頂大面積漏水,生產設備跟原物料都有受損風險,才緊急找我們來處理。現場勘查後,問題很清楚:金屬浪板長期日曬雨淋,表面已嚴重氧化生鏽,接縫處的矽利康密封料也因紫外線長期照射而硬化失效,雨水就從這些縫隙滲進來。
金屬屋頂的漏水成因說穿了就是兩件事:熱脹冷縮造成接縫反覆開合,加上塗料老化後失去彈性,裂縫一旦形成,毛細現象就會把水往裡帶。這跟蓋了幾年、用什麼品牌的板材關係不大,是金屬屋頂的通病。
熱顯像檢測:先找到水在哪,再動手
廠房屋頂面積大,如果用肉眼逐格找漏點,不只費時,還容易漏掉。我們這次用熱顯像儀掃描整片屋頂,溫度異常的區域就是積水或潮濕的位置,可以精準定位漏水點,不用把整片板材拆開來猜。這樣做的好處是:少拆、少敲、少破壞,找到了再補,不是補了再找。
工業級 PU 塗膜——選料邏輯
廠房屋頂跟一般住宅不一樣,要考慮的條件更嚴苛:
- 金屬板熱脹冷縮幅度大,塗料必須有足夠彈性跟著動
- 長時間日曬,抗 UV 能力不夠的塗料兩三年就粉化
- 廠房屋頂通常有設備荷重或人員踩踏,塗膜要有一定硬度
綜合這些條件,我們選用工業級 PU 塗膜,耐候性跟抗紫外線表現都比一般彈性水泥好,彈性也夠,可以吸收金屬板熱脹冷縮產生的位移,不容易再裂開。
PU 塗膜施工流程
工法沒有捷徑,每個步驟都不能省:
- 基面清潔:高壓水洗去除灰塵、油污、鬆動的鏽皮,確保塗料附著力。這步做不好,塗膜再厚也會剝落。
- 接縫處理:舊矽利康全部剔除,重新填縫,接縫兩側加貼玻纖網布補強,防止日後再開裂。
- PU 塗膜噴塗:使用高壓噴塗設備均勻施作,塗膜乾膜厚度控制在 2–3 mm,分兩道施工,第一道乾燥後再上第二道,確保厚度均勻無漏噴。
- 養護:施工完成後至少養護 48 小時,讓塗膜充分固化,期間避免踩踏或淋雨。
不停工分區施工——廠房案場的基本要求
這種案場最常被問的就是:「我們不能停產,怎麼辦?」答案是分區施工。把屋頂切成幾個作業區,每次只封閉一區,其他區域正常生產。一區完工、驗收沒問題,再移到下一區。
這樣做工期會拉長一點,但廠房不用停工,對業主來說損失最小。施工前我們會跟廠方確認作業時段,盡量安排在換班空檔或假日進行,把干擾降到最低。
施工安全管控
廠房屋頂施工屬於高處作業,安全這塊不能馬虎:
- 所有人員配戴安全帽、安全帶,設置防墜措施
- PU 塗料施工時保持通風,避免溶劑累積
- 選用符合環保規範的低 VOC 材料,減少對廠內作業人員的影響
完工驗收:模擬降雨測試才算數
塗膜乾了不代表沒問題,我們的驗收標準是模擬降雨測試——用水管持續淋水 30 分鐘以上,從廠房內部逐點確認無滲漏,才算過關。這次案場測試結果全面無滲漏,屋主當場確認。
後續維護建議
PU 塗膜不是做了就永遠沒事,我們建議:
- 每年至少一次目視檢查:重點看接縫、排水孔周邊、設備穿孔處,這些是最容易再出問題的位置。
- 發現塗膜起泡或局部剝落,立即局部補強,不要等到大面積滲漏才處理,那時候修繕成本會高很多。
- 一般 PU 塗膜在正常維護下,有效防水年限約 8–12 年,視使用環境而定。
