颱風過後緊急抓漏——實際案場紀錄
颱風剛走,高雄一戶住宅屋主發現家裡同時出現三個漏點:屋頂滲水、外牆裂縫滲水、窗框周圍水漬。情況不等人,屋主要求我們在 24 小時內先把水止住。
現場判斷與工法選擇

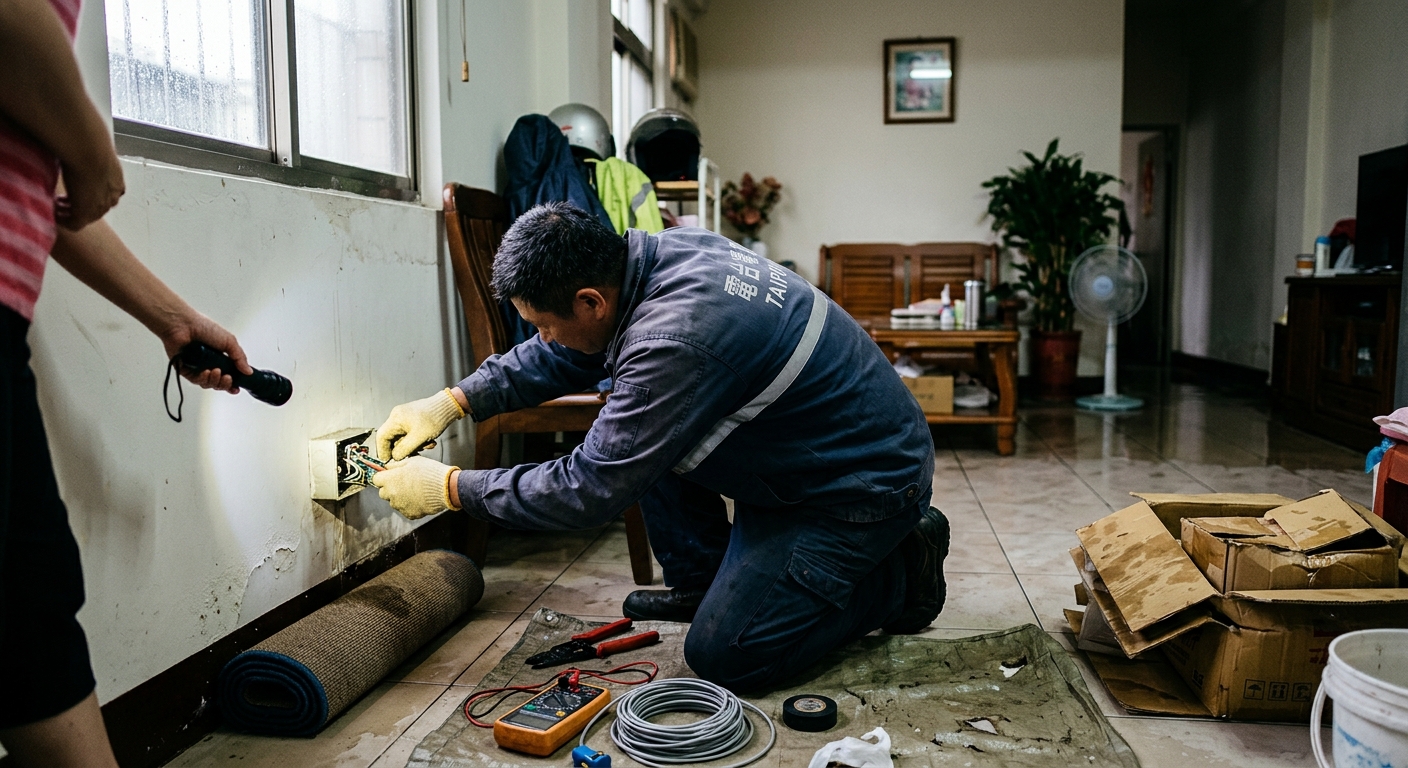

熱顯像儀初步定位
進場第一件事,拿熱顯像儀掃屋頂跟牆面,把漏水範圍先框出來,不靠猜的。結果顯示:
- 屋頂防水層:因長期熱脹冷縮,塗膜出現貫穿裂縫,雨水直接滲入。
- 外牆:混凝土水化裂縫,毛細現象把水一路帶進室內。
- 窗框收邊:矽利康老化脫膠,颱風強風帶雨直接灌入。
緊急止漏措施
定位完成,馬上分兩路動工:
- 屋頂:先用 PU 塗膜快速覆蓋裂縫區,厚度至少 1.5 mm,確保當晚若再下雨不會繼續滲。
- 外牆裂縫:高壓灌注聚氨酯發泡劑,灌注壓力維持在 200~250 bar,讓發泡劑完整填滿裂縫深處,暫時截斷水路。
- 窗框:舊矽利康全部剔除乾淨,重新填打中性矽利康,收邊壓實。
分階段施工方案
臨時止漏 → 永久修繕,兩階段不混做
緊急止漏完成後,跟屋主說清楚:臨時止漏只是先把水擋住,永久修繕才是根治。兩件事分開做,不要以為灌注完就沒事了。
- 屋頂永久工法:採用 FR 隔熱防水系統,面層再批彈性水泥,總厚度不低於 3 mm,養護期 72 小時不得踩踏。
- 外牆深層修補:環氧樹脂填縫後,全面加做防水塗層,確保裂縫不再因熱脹冷縮反覆開裂。
施工時間規劃
整體工程分三階段,預計兩週內完工:
- 第一階段(第 1~2 天):緊急止漏,屋頂 PU 覆蓋、外牆高壓灌注、窗框矽利康重打。
- 第二階段(第 3~7 天):屋頂 FR 隔熱防水系統施作,養護確認。
- 第三階段(第 8~14 天):外牆環氧樹脂深層修補、防水塗層完工,全面水密性測試。
每一階段完工後都做淋水測試,確認該部位不滲才進下一段,不趕工、不跳步驟。
完工驗收與後續維護
驗收方式
全部工序完成後,請屋主一起到場,用超音波檢測儀逐點掃描所有修繕部位,確認無空鼓、無殘餘水氣,當場簽認。屋主看到數據,比我們說一百句「保證沒問題」還有說服力。
後續維護建議
防水層不是做完就永遠沒事,建議屋主養成以下習慣:
- 颱風季前(每年 5 月):目視檢查屋頂塗膜有無起泡、剝離,窗框矽利康有無裂縫。
- 颱風季後:若有強颱過境,主動巡查外牆有無新增裂縫,發現就早處理,裂縫小的時候灌注費用遠低於等它擴大。
- 防水層使用年限:PU 塗膜約 5~8 年、FR 隔熱防水系統約 10~15 年,到期前提早規劃重做,不要等漏了才急。
